Actueel:
Via het participatieplatform wijmakenevergem.be kon je tot 1 juli een naam voorstellen voor het gebied. Net als bij het Velodroompark kiest de cultuurraad van Evergem dan twee kanshebbers. Daarna volgt er een publieksstemming. De winnende naam gaat dan naar de gemeenteraad. Zij maken de definitieve beslissing.
Stand van zaken
31 mei 2022:
opening koppelingsgebied. De werken zijn uitgevoerd.
Leerlingen van 3 basisscholen uit Evergem, de Cocon in Rieme en de Regenboog en De Schatkist uit Ertvelde, nemen op dinsdagnamiddag 31 mei al spelend het centrale speelbos en de aanliggende buurttuin met boomgaard feestelijk in gebruik.
Persbericht: opening koppelingsgebied (31 mei 2022)
Voor het welkomstbord aan de ingang van het speelbos werd beroep gedaan op het tekentalent van de Evergemse schoolkinderen. Een selectie van de tekeningen werd verwerkt in het infobord, alle tekeningen kregen tijdelijk een plekje op de website van de gemeente.
April 2022: eindfase werken
De aannemer verbetert deze maand nog het pad langs het speelbos en zaait een aantal zones in met gras en een bloemenmengsel.
Een boomgaard met 38 fruitbomen, 20.000 m² nieuw bos, 34 dreefbomen en een brede struikengordel richting Zonneberg zullen het gebied vanaf nu elk jaar een beetje kleurrijker en biodiverser maken.
December 2021 werk in uitvoering.
In oktober heeft de aannemer in opdracht van VLM in het speelbos een deel van de bosrand – waar vooral Amerikaanse eik stond - gerooid. We deden dit niet zomaar. Nu is er meer plaats voor de overgebleven inheemse zomereiken om uit te groeien tot volwaardige bosreuzen en kan er zich een meer natuurlijke en ecologische bosrand ontwikkelen.
Het hout van de bomen werd verwerkt in speelelementen en takkenrillen (ook wel houtwallen genoemd). Kinderen krijgen zo een echt speelbos. De takkenrillen zullen meer structuur geven aan het bos en bieden een veilige nestplek voor allerlei vogels, kleine zoogdieren, insecten en zwammensoorten.
Aansluitend op de paden en wegen kregen enkele grachten nieuwe buizen om zo de landbouwers een betere toegang te geven tot hun akker- en weilanden. Eind januari ‘22 kwamen er (picknick)banken en infoborden. Het wandelpad langs het speelbos wordt nog verbeterd. Door het slechte weer lukte het niet meer om dit jaar nog gras in te zaaien.
September 2021 de selectieve kapping is uitgevoerd en de werken liggen nu tijdelijk even stil.
De gerooide stammen en het kruinhout wordt zo goed mogelijk daar hergebruikt. Als natuurlijke spelelementen, constructiehout, takkenrillen (houtwallen) en geleiding lang de paden. De aannemer heeft het plantgoed en het straatmeubilair (zitblokken, picknicktafel) besteld. Als alles op tijd geleverd wordt, dan voert hij de rest van de werken nog dit jaar uit.
Momenteel plaatst De Watergroep de nieuwe toevoerleiding onder de Kerreweg.
Eind augustus 2021 startte een aannemer met beplantings- en inrichtingswerken. Het gaat over bijna 2 hectare extra bufferbeplanting met bomen en houtkanten, de aanleg van een buurttuin met boomgaard, natuurlijke spelelementen in het bestaande speelbos, twee onthaal- en rustpunten en een wandelpad. Er komen ook extra dreefbomen langs de Kerreweg en de Callemansputtestraat.
In het bestaande speelbos rooide de aannemer vooraf 43 Amerikaanse eiken en Amerikaanse vogelkers. De volgende winter werden inheemse struiken aangeplant. Zo komt er een waardevolle overgangszone tussen het bos en het open gebied. Die zal meer dieren en planten aantrekken.
Groter formaat van bovenstaande afbeelding (PDF).
Situering
Het koppelingsgebied (ca. 62 ha) ligt op het grondgebied van de gemeente Evergem, ten noorden van de dorpskern van Rieme en wordt in het westen begrensd door de R4 West. Het gebied koppelt de dorpskern van Rieme met het toekomstige regionaal bedrijventerrein Rieme-Noord.
Beschrijving
Het inrichtingsplan Rieme-Noord kadert in de uitvoering van het
landinrichtingsproject Gentse Kanaalzone, koppelingsgebieden - fase 2. Dat planprogramma werd op 20 juli 2012 goedgekeurd door de Vlaamse Regering.
Omdat het landinrichtingsproject meerdere koppelingsgebieden omvat, is het opgesplitst in een aantal inrichtingsplannen waarvan dit project er één van is.
Het koppelingsgebied Rieme-Noord willen we verder uitbouwen tot een landschappelijk aantrekkelijk en afschermend gemengd landbouwgebied. De bestaande landbouwbedrijven kunnen er hun activiteiten verder zetten. Zij zullen via het landschapsfonds Gentse Kanaalzone worden gestimuleerd om de bestaande landschappelijke structuur van het gebied te versterken door aanplant van bijkomende kleine landschapselementen.
De bestaande dreefstructuren en bosjes in het gebied worden versterkt. De aanplant van nieuwe houtkanten centraal in het gebied zal voor bijkomende landschappelijke buffering zorgen binnen het koppelingsgebied. Ook de nieuwe speelnatuur met open en gesloten zones bieden bijkomende buffering.
Een bosbuffer aan de oostelijke zijde van het koppelingsgebied moet zorgen voor een goed uitgebouwde visuele afscherming van het te ontwikkelen zeehaventerrein.
Ten slotte zijn er een aantal maatregelen voorzien om dit gebied bruikbaar te maken voor o.m. wandelen, fietsen en landschapsbeleving door de dorpsbewoners van Rieme en toekomstige bezoekers.
Bijkomende informatie
Persbericht: opening koppelingsgebied (31 mei 2022)

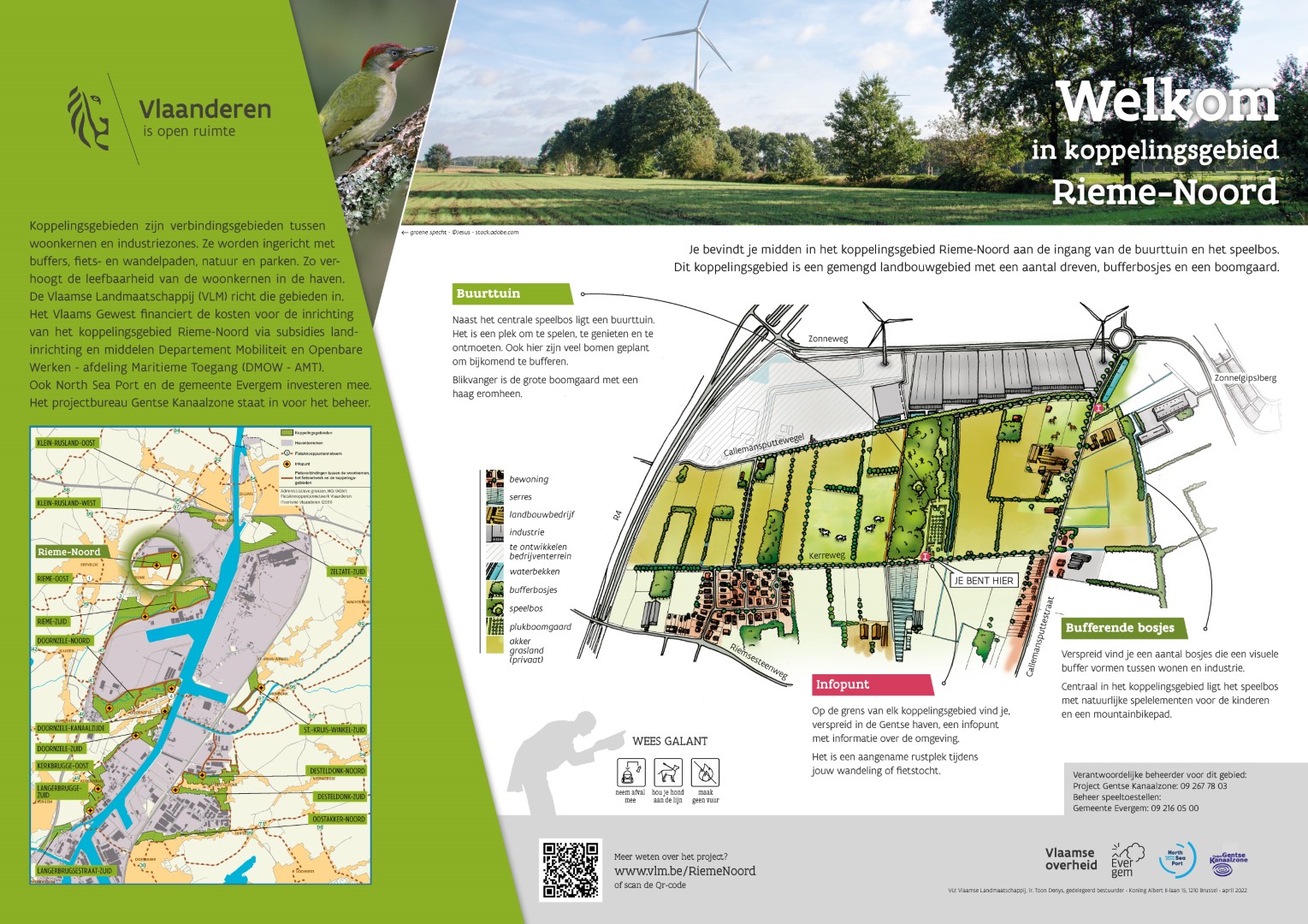

Infobord
Welkomstbord
Eindvoorstel inrichtingsplan Rieme-Noord (juni 2016)
Partners
Partners in dit gebied zijn de landbouwers, de gemeente Evergem, het projectbureau Gentse Kanaalzone, North Sea Port (voorheen het Havenbedrijf Gent), stteekintercommunale VENECO en het Vlaams Gewest met de afdeling Maritieme Toegang, het Agentschap Wegen en Verkeer en de Vlaamse Landmaatschappij.
Historiek
16/05/2014: toelichting ontwerp van inrichtingsplan aan planbegeleidingsgroep
2/07/2014 - 2/10/2014: openbaar onderzoek voorstel inrichtingsplan Rieme-Noord
2/09/2014: toelichting ontwerp van inrichtingsplan aan bewoners van Rieme
13/11/2014: eindvoorstel inrichtingsplan goedgekeurd door planbegeleidingsgroep
6/02/2015: eindvoorstel inrichtingsplan positief geadviseerd door de Commissie voor Landinrichting
28/06/2016: ministerieel besluit goedkeuring inrichtingsplan Rieme-Noord
13/12/2017: goedkeuring 2 onteigeningsplannen
september 2021: start uitvoering inrichtingswerken
31/05/2022: feestelijke opening met kinderen van 3 Evergemse basisscholen
Laatste update: juli 2022
